Report z realizace zateplení fasády RD grafitovým polystyrenem | Dolní Žleb

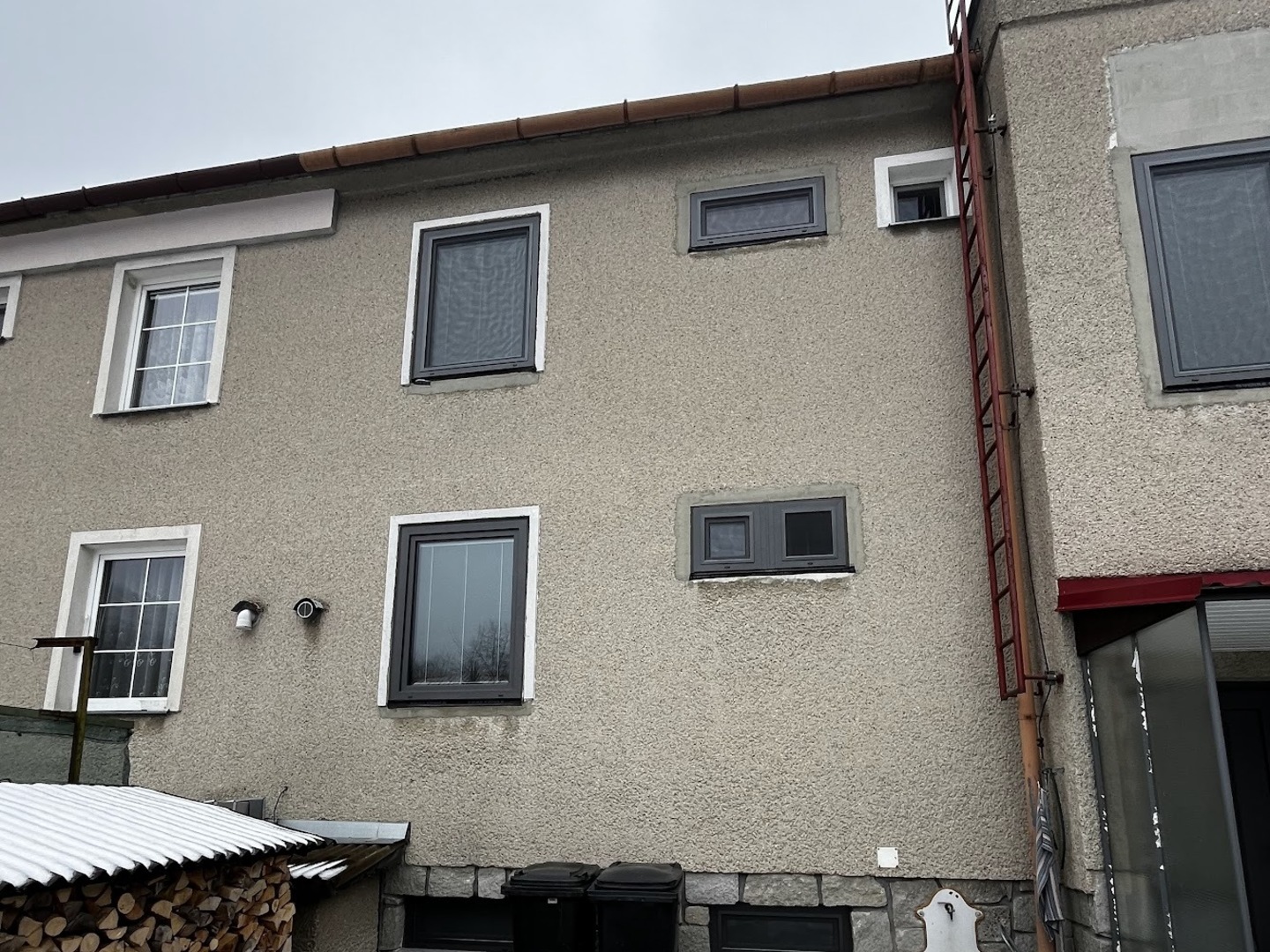

Zateplení rodinného domu je investice, která má dlouhodobý dopad – na komfort bydlení, spotřebu energií i celkový vzhled domu. Podívejte se, jak probíhala realizace zateplení fasády v Dolním Žlebu.

Obrázek 1 pro článek Report z realizace zateplení fasády RD grafitovým polystyrenem | Dolní Žleb

V tomto reportu vám ukážeme kompletní průběh realizace zateplení rodinného domu v obci Dolní Žleb u Šternberka, a to krok za krokem: od první poptávky až po finální předání hotové fasády.

Termín realizace: 2025
Zateplovací systém: ZOFITHERM EPS GRAFIT
Adresa domu: Dolní Žleb u Šternberka
Typ domu: rodinný dům
Typ zdiva: smíšené zdivo

Jak projekt začal: od poptávky k realizaci

Celý projekt odstartoval standardním způsobem – zákazník nás oslovil prostřednictvím poptávkového formuláře na našem webu. Naše rozpočtářka a přípravářka následně připravila orientační cenovou nabídku, která odpovídala představám investora. Po jejím odsouhlasení převzal projekt náš obchodní zástupce Dušan, který si s investorem domluvil osobní schůzku přímo na místě stavby. Společně probrali technické řešení, postup prací i specifické požadavky investora. Výsledkem byla detailní cenová nabídka a podpis smlouvy o dílo, po kterém už nic nebránilo zahájení realizace.

Příprava stavby a nástup realizačního týmu

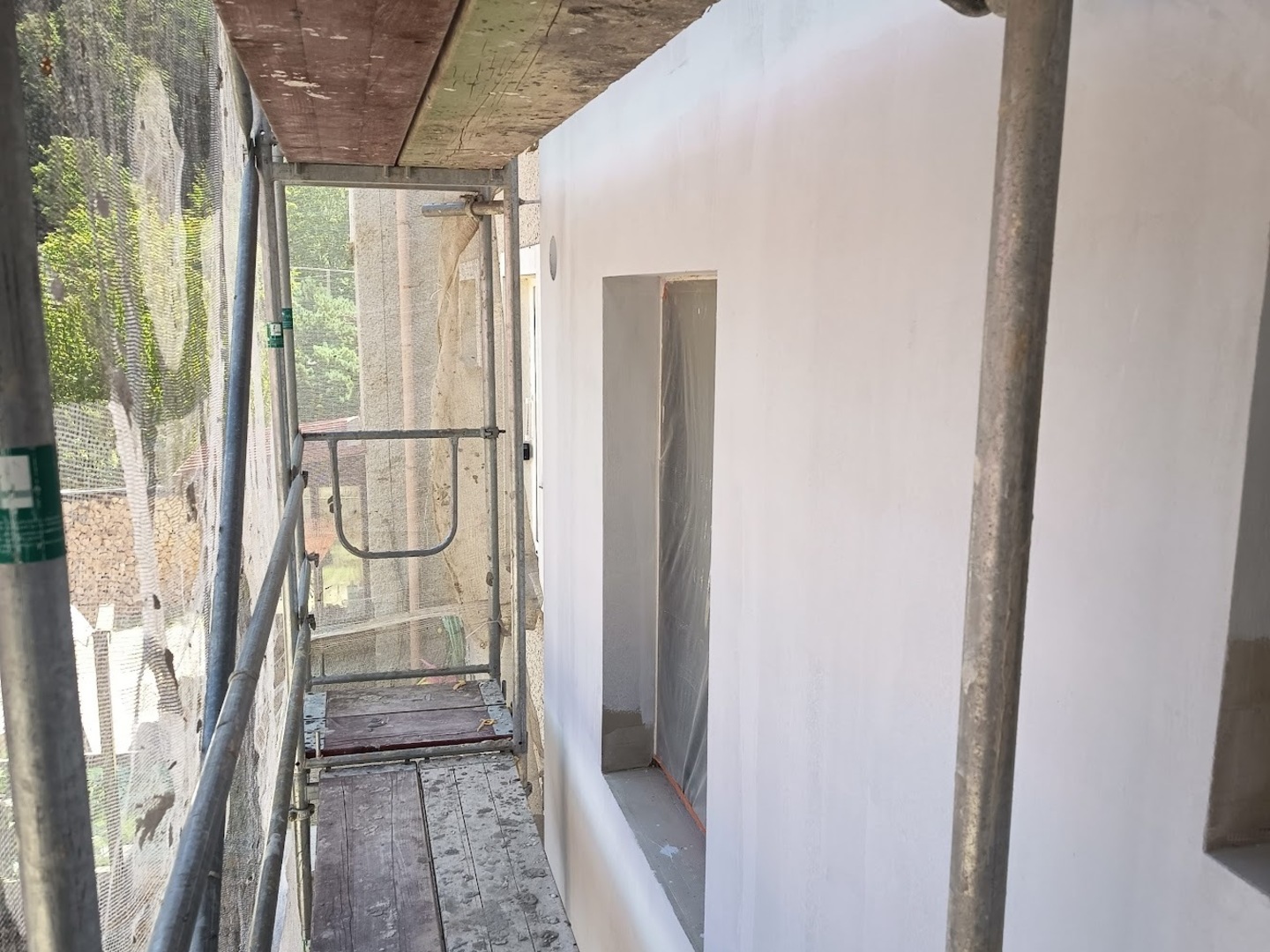

Před samotným zahájením prací jsme si s investorem domluvili koordinační schůzku, během které se doladilo umístění materiálu, zázemí pro pracovníky i přesný termín montáže lešení. Jakmile bylo lešení postaveno a opatřeno lešenářskými sítěmi, mohly začít samotné práce. Ještě před zahájením zateplení jsme zakryli plochy pod lešením, aby nedošlo ke znečištění stávající dlažby nebo trávníku. Následně byla fasáda důkladně omyta tlakovou vodou, osazeny fasádní okenní profily (APU lišty) a okna zakryta PVC fólií.

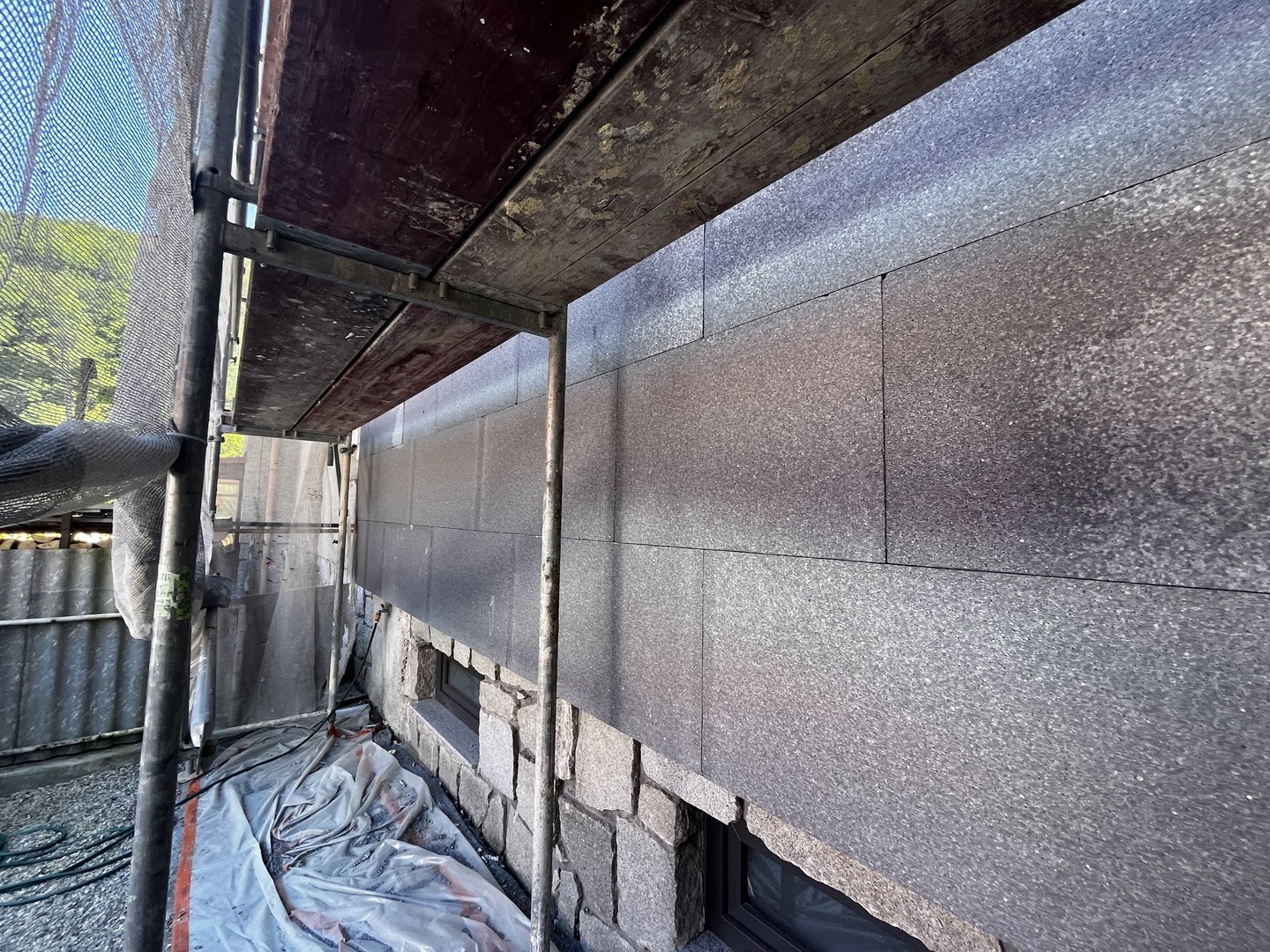

Dalším krokem byla aplikace hloubkové penetrace ZOFITHERM NANO, která sjednocuje savost podkladu, zbavuje ho prachu a vytváří ideální podmínky pro následné lepení izolačních desek.

Lepení grafitového polystyrenu EPS

Po důkladné přípravě podkladu jsme mohli přejít k samotnému zateplení. Dům byl přesně zaměřen, byly nataženy zednické šňůry pro dodržení rovinnosti a následně začalo lepení grafitových EPS desek pomocí lepicího a stěrkového tmelu ZOFITHERM PROFI ELASTIK.

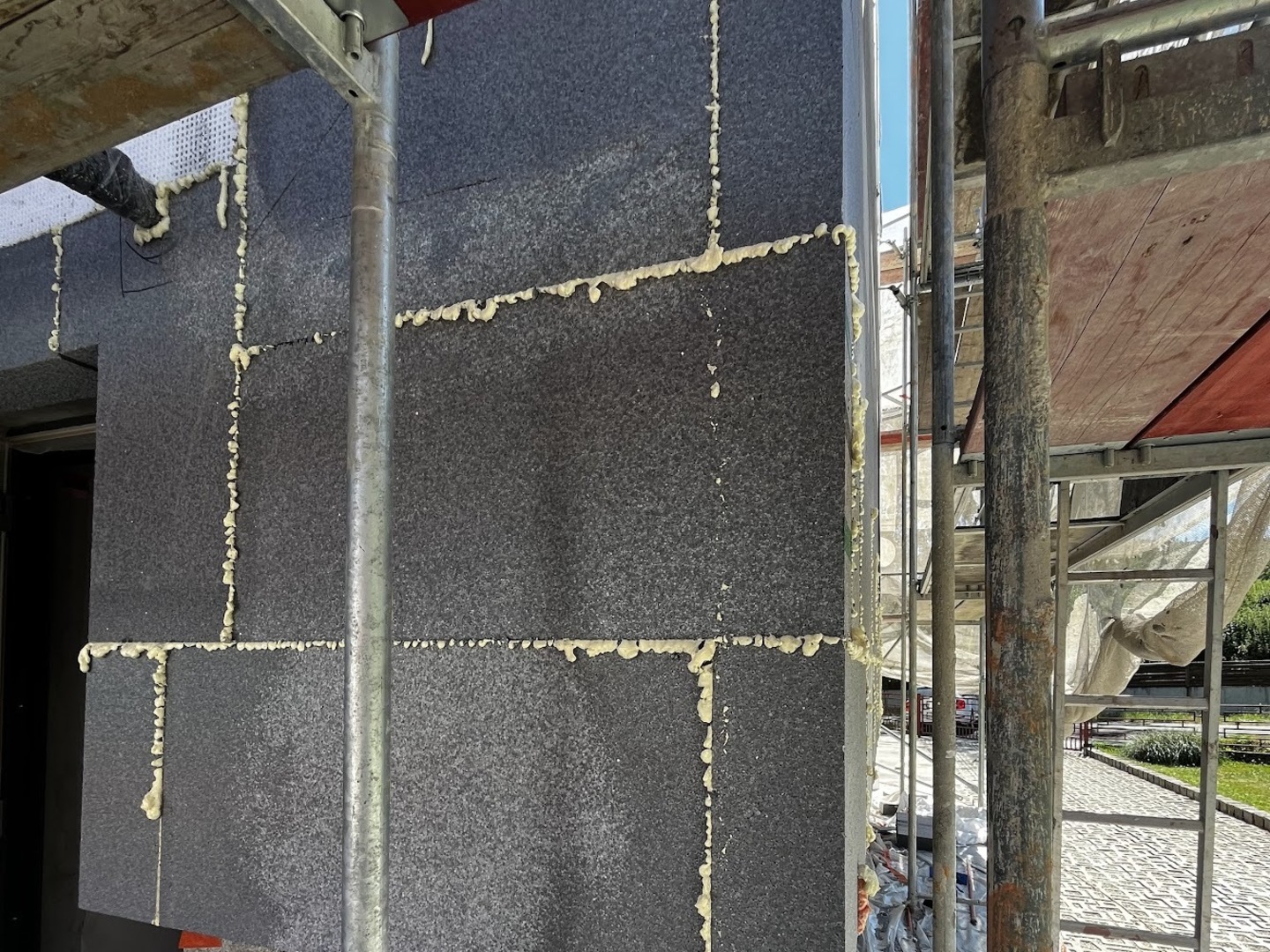

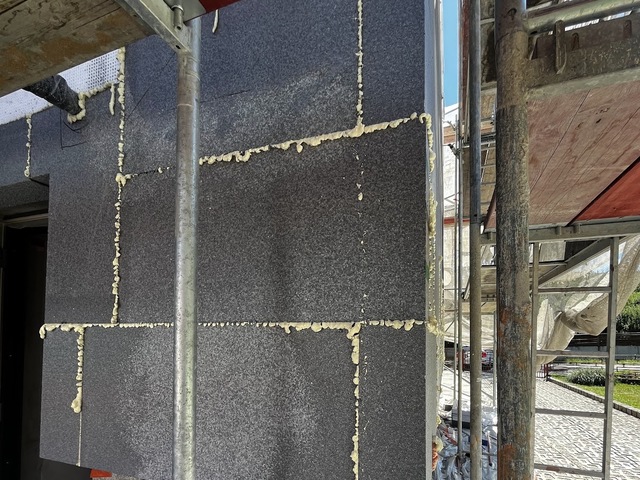

Po nalepení izolace jsme všechny spáry důkladně vypěnili montážní pěnou ZOFITHERM PU-FIX, celý povrch přebrousili a připravili na osazení fasádních okenních profilů. Součástí této fáze bylo také vložení armovacích diagonál do všech nároží, které jsou zásadní pro správnou funkci a dlouhou životnost fasády.

Armovací vrstva a technologické přestávky

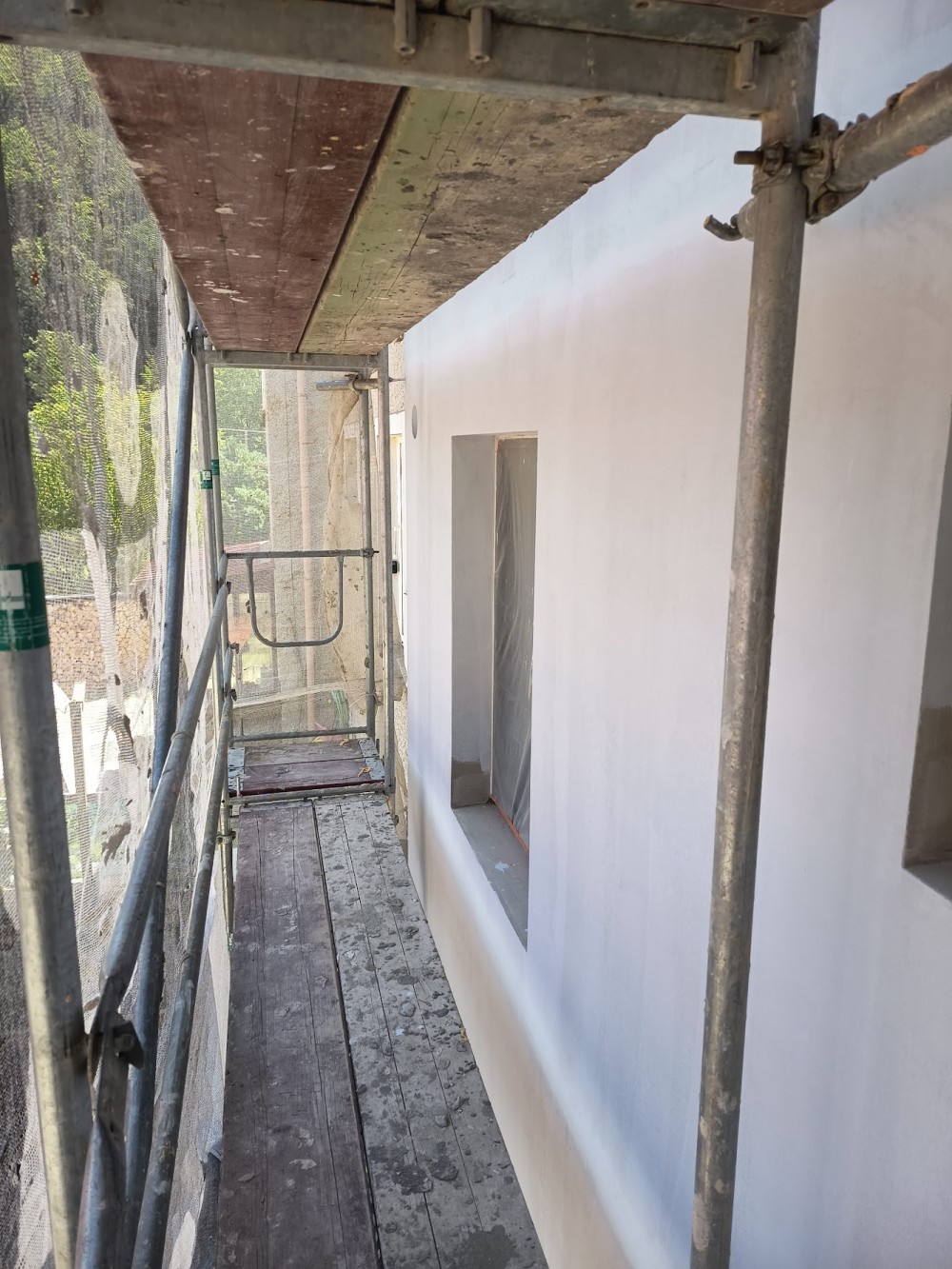

Na připravený podklad byla následně aplikována armovací vrstva s výztužnou tkaninou, která se natahovala na tzv. zub o velikosti 8–10 mm. Po jejím vyzrání jsme povrch přebrousili a připravili na další kroky. Technologické přestávky jsme využili efektivně, protože součástí zakázky byla také rekonstrukce balkonů.

Rekonstrukce balkonů

Ještě na začátku realizace investor demontoval původní zábradlí, odstranil stávající dlažbu i beton až na nosnou konstrukci balkonů. Následně jsme podklad očistili, napenetrovali adhézním můstkem a navrhli novou skladbu balkonů, která zahrnovala betonovou vrstvu, hydroizolaci a finální dlažbu.Po přesném rozměření celé skladby jsme vytvořili výškové patky, podle kterých se držela rovina i správný spád. Poté proběhla betonáž, při které byla použita sklovláknitá tkanina Vertex, jež v tomto případě nahradila klasickou ocelovou kari síť. Beton potřeboval čas na vyzrání, a proto jsme se mezitím vrátili k dokončení fasády.

Finální povrchová úprava fasády

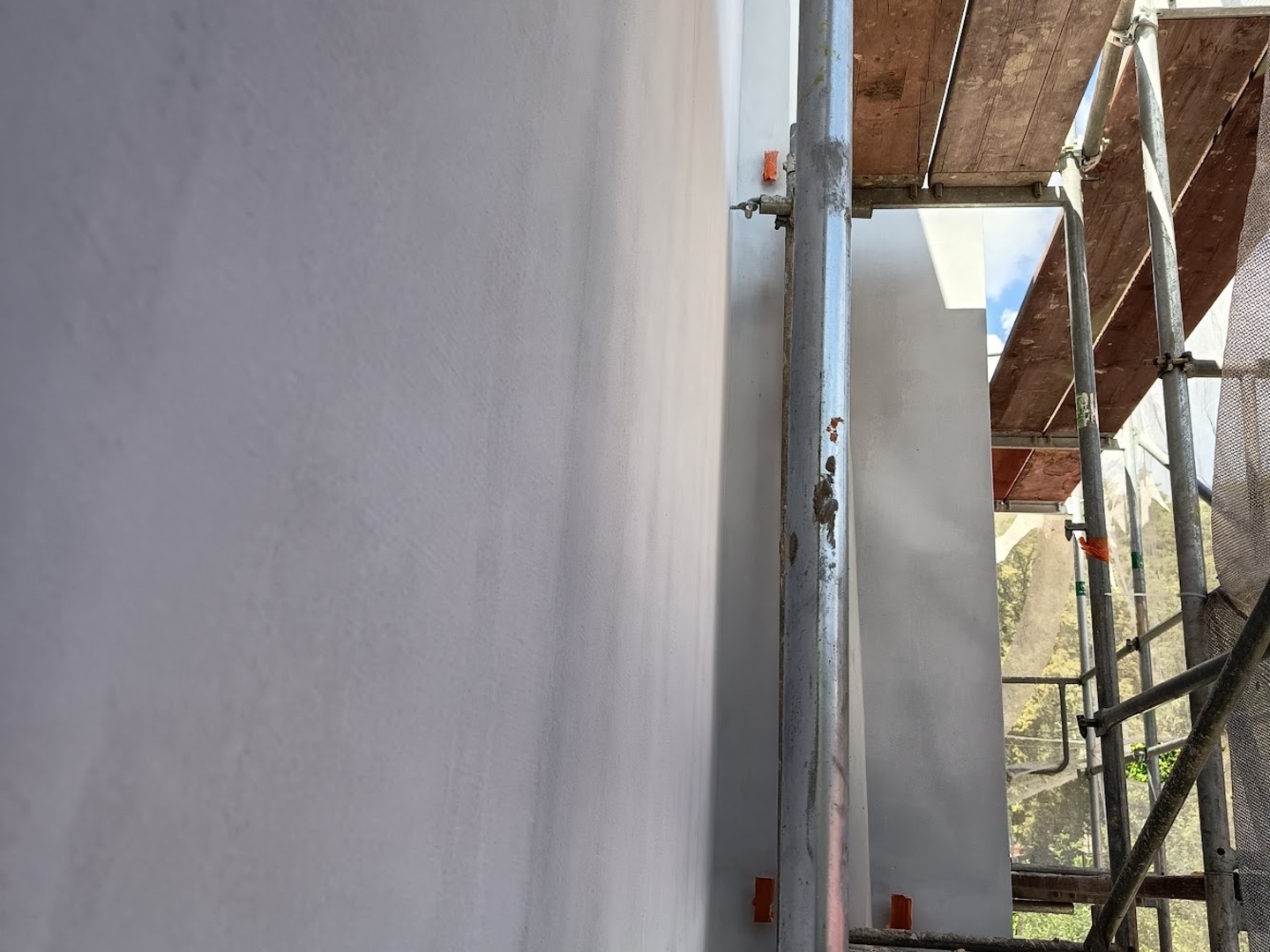

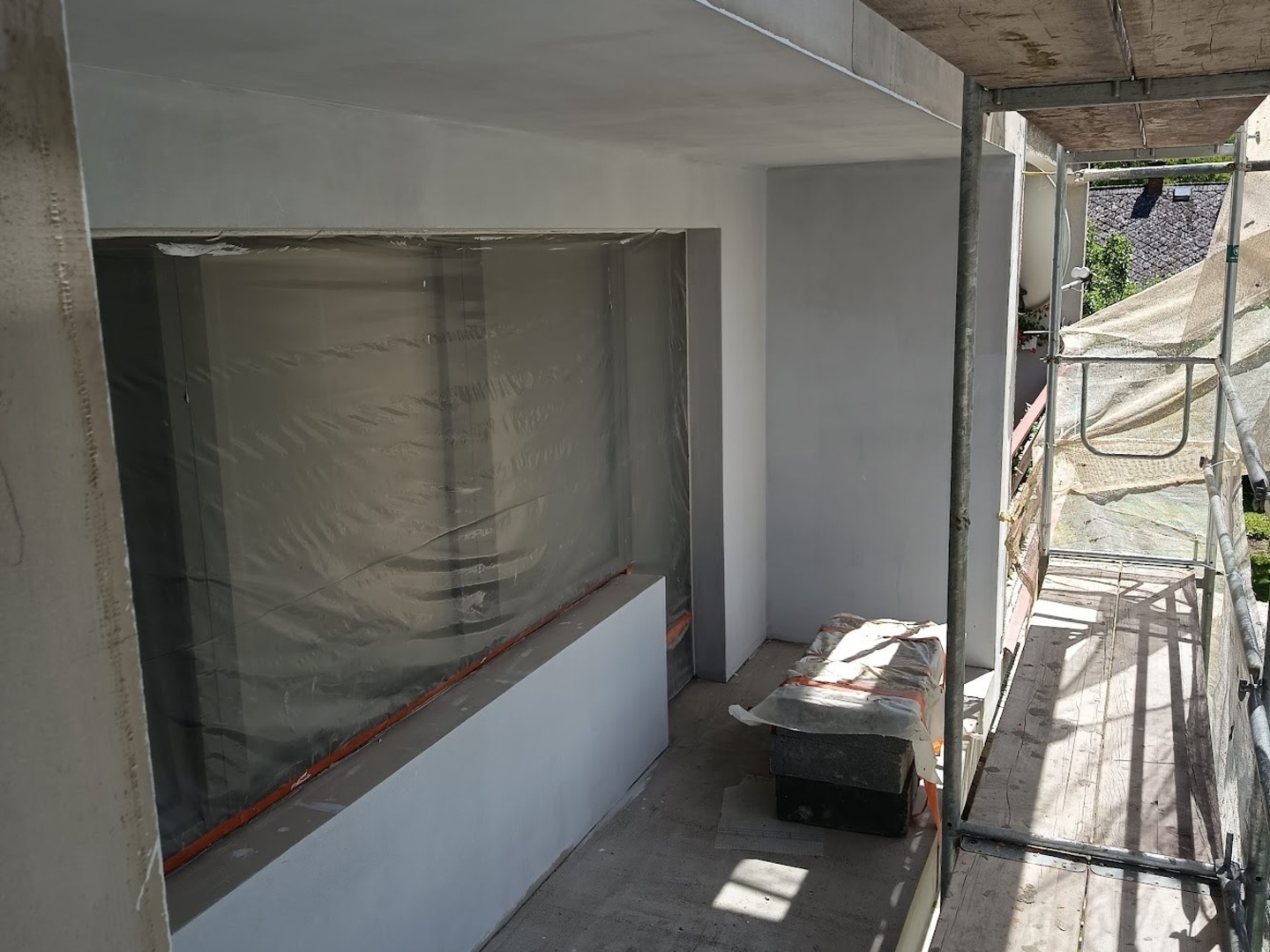

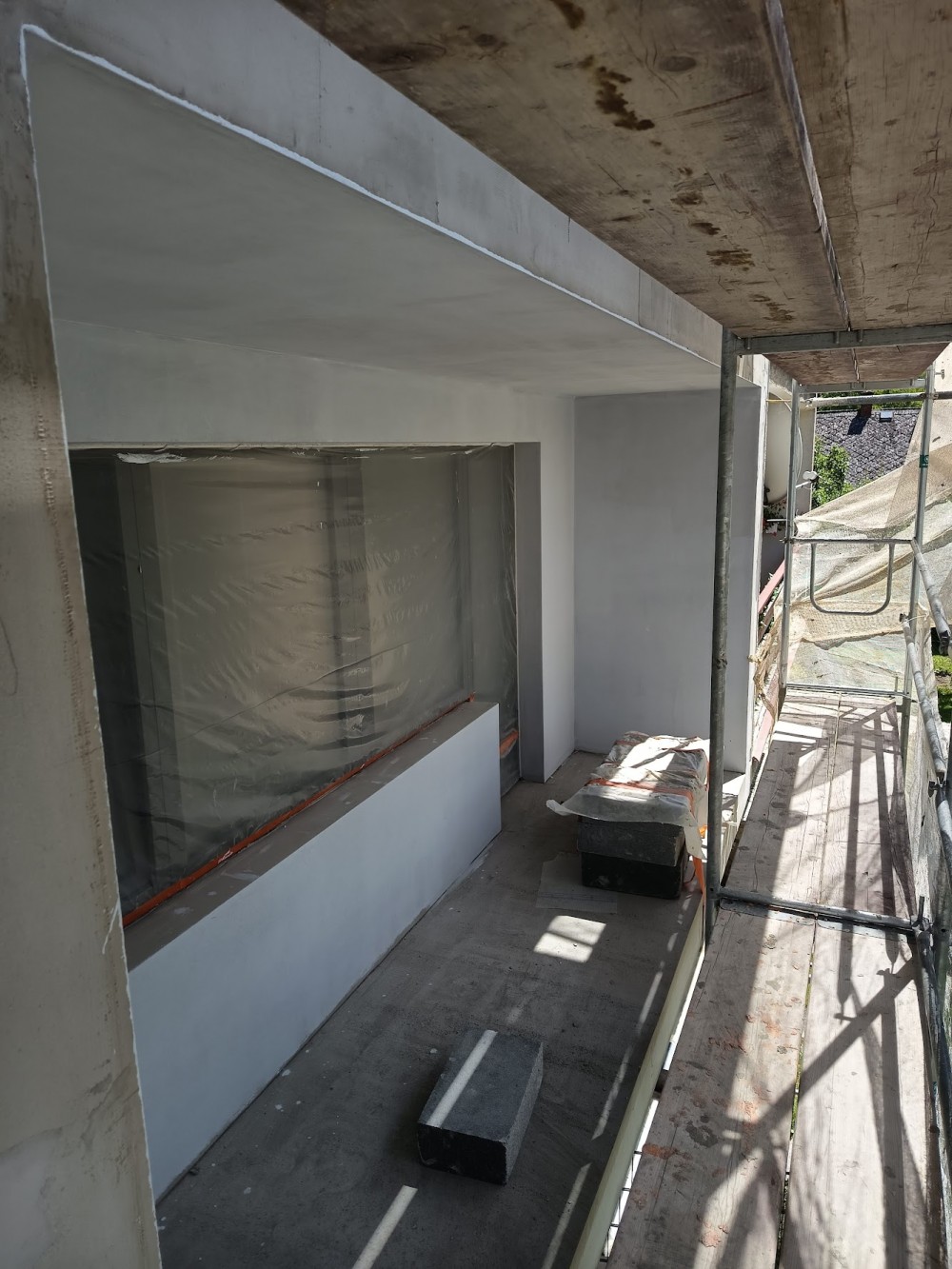

Jakmile byla armovací vrstva dostatečně vyzrálá, mohli jsme ji přebrousit a připravit na finální úpravy. Ještě před samotnou aplikací omítky jsme osadili hliníkové parapety včetně parapetních lišt a veškeré detaily pečlivě zatmelili. Kvůli deštivému počasí bylo nutné vyčkat na vhodné klimatické podmínky. Jakmile byl podklad suchý, proběhla penetrace a následně aplikace silikonové fasádní omítky ZOFITHERM PROFI SILIKON.

Investor si zvolil dvoubarevné řešení, proto se práce rozdělily do několika etap – nejprve římsy a ostění, poté jeden barevný odstín a nakonec finální dotažení celé fasády.

Dokončení, návrat na balkony a předání stavby

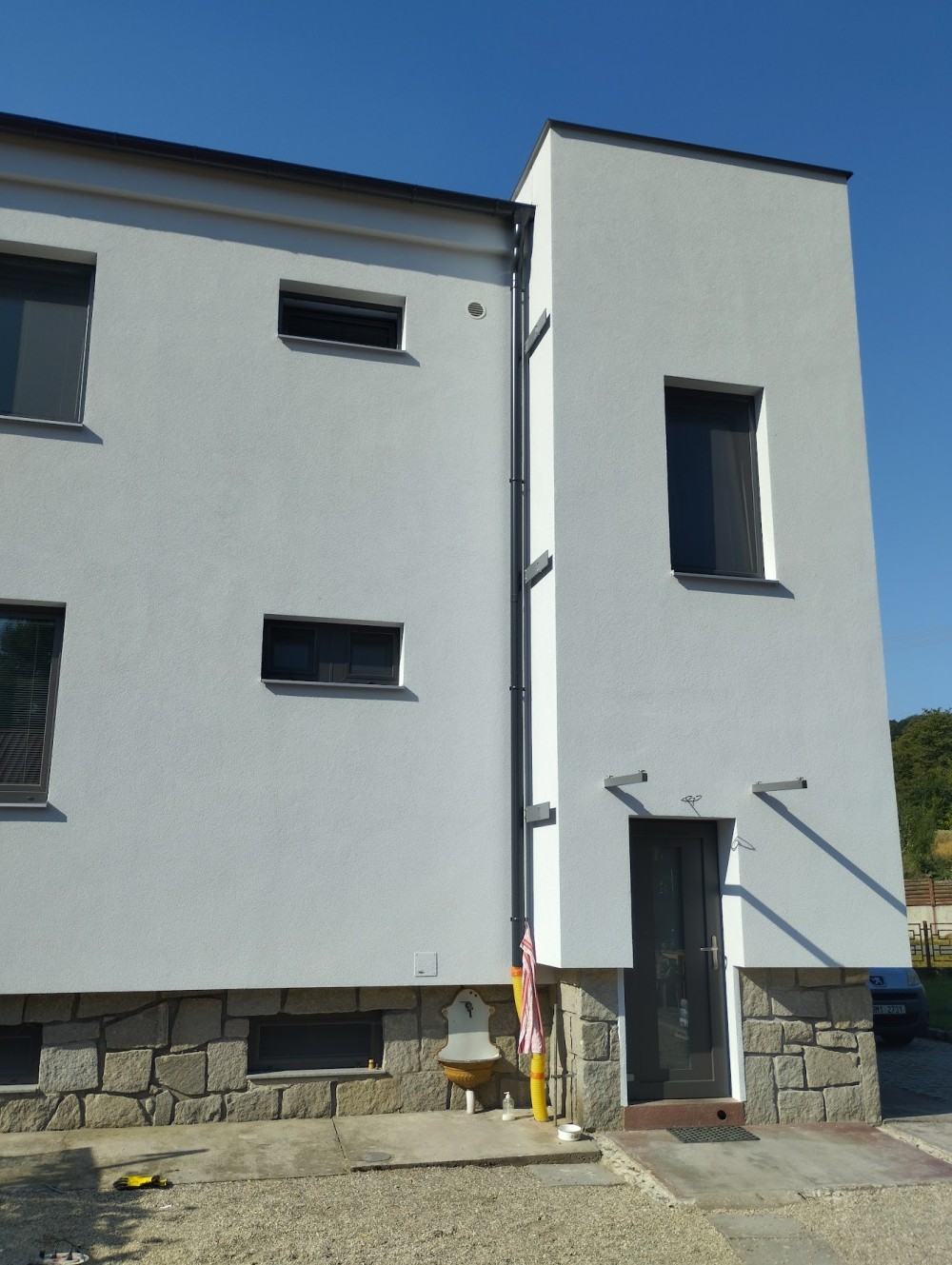

Po dokončení fasády byla očištěna okna, natažen hromosvod, svod sveden do kanalizace a následně proběhla demontáž lešení a finální úklid stavby. Po přibližně čtrnácti dnech jsme se na stavbu vrátili dokončit balkony. Beton byl přebroušen, znovu napenetrovaný, byla provedena hydroizolace včetně bandáží a následně položena finální dlažba se soklíky. Posledními kroky bylo spárování a silikonování detailů. Stavba byla poté úspěšně předána investorovi, který byl s výsledkem realizace plně spokojen.

Chcete podobnou fasádu i na svém domě?

Tato realizace v Dolním Žlebu je ukázkou toho, že kvalitní zateplení není pouze o výběru materiálu, ale především o správném technologickém postupu, důrazu na detaily a dobré koordinaci celého procesu. Výsledkem je vyšší tepelný komfort, úspora energií a moderní vzhled rodinného domu.

Potřebujete-li pomoct se zateplením fasády, vyplňte náš nezávazný poptávkový formulář a my vám připravíme řešení na míru – od návrhu až po samotnou realizaci.



Autor článku:
Jan Kadlec
Odborné vedení staveb





Tento web používá soubory cookie.

Soubory cookie používáme k personalizaci obsahu a reklam, poskytování funkcí sociálních médií a analýze naší návštěvnosti. Informace o vašem používání našich stránek také sdílíme s našimi partnery v oblasti sociálních médií, reklamy a analýzy, kteří je mohou kombinovat s dalšími informacemi, které jste jim poskytli, nebo které shromáždili při vašem používání jejich služeb.
